機場高速新增十五座分離式立交進入繁忙施工階段
?發布時間:2015-10-09
?瀏覽:
隨著機場高速第二階段整體轉換完畢和新建收費站的開通,新增的十五座分離式立交的施工在東半幅全面展開,截止10月8日,已完成全部基樁的23.7%。

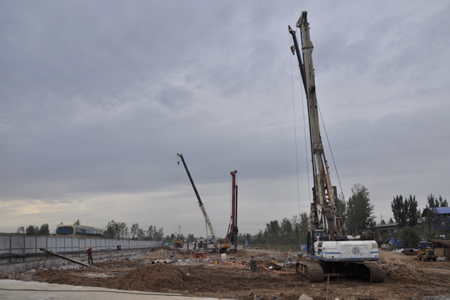

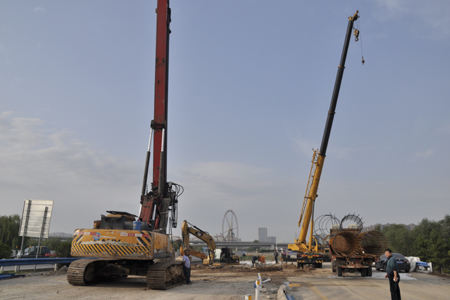

為了確保十五座分離式立交的按時完工,所屬項目部共增加施工人員580人,旋挖鉆11臺,挖掘機16臺,吊車14臺,數控鋼筋加工設備6套,立柱模板216米,蓋梁模板18套,護欄模板400米。采取的保障措施:提前進行下道工序的鋼筋施工,預制箱梁負彎矩鋼絞線提前試穿,對堵塞部位提前處置;預制箱梁和空心板提前運輸至現場存放,邊板護欄鋼筋在加梁前提前焊接,現場施工人員兩班倒,人歇機不停,從而確保下道工序無縫對接。(集團機場高速改擴建BT項目部)
